某一项工程有7项活动,有关数据如题40表,试绘制该工程的箭线式网络图,求出各结点的最早开始时间和最迟完成时间,写出关键线路。

作者:高老师 浏览 0

某一项工程有7项活动,有关数据如题40表,试绘制该工程的箭线式网络图,求出各结点的最早开始时间和最迟完成时间,写出关键线路。

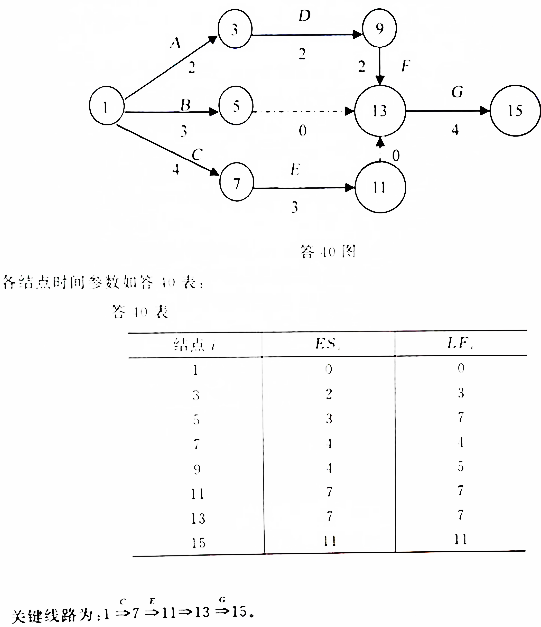

【正确答案】:
