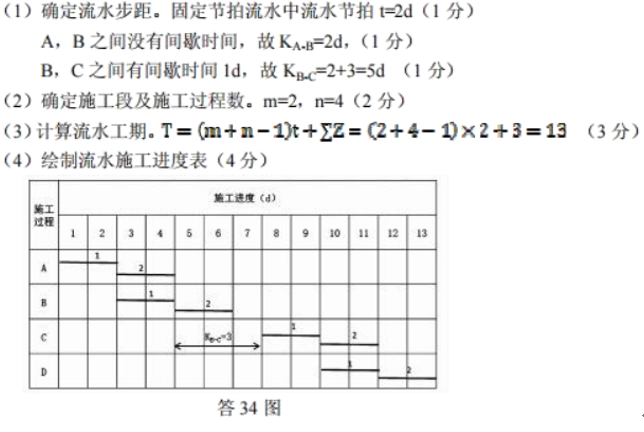

某一分部工程划分为两个施工段组织施工,包括A、B、C、D四个施工过程,分别由四个专业工作队负责施工,每个施工过程在各个施工段上的 作者:高老师 时间:2024-08-04 浏览 1 某一分部工程划分为两个施工段组织施工,包括A、B、C、D四个施工过程,分别由四个专业工作队负责施工,每个施工过程在各个施工段上的流水节拍均为2d,B.C之间需要间歇3d.试组织固定节拍流水施工,并绘制施工进度图表。【正确答案】: 📱 扫码体验刷题小程序 扫一扫使用我们的微信小程序
